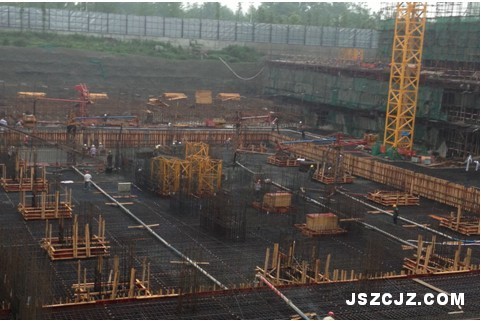

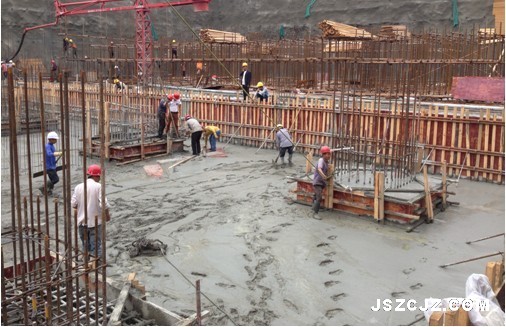

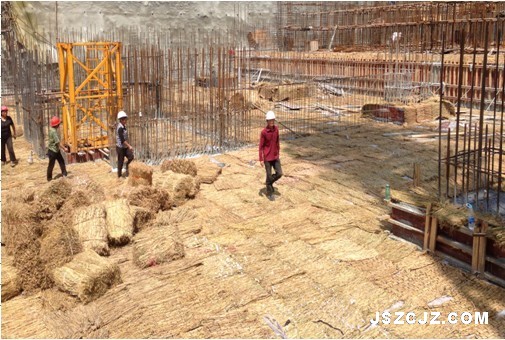

成都望从房地产开发有限公司开发的花样年·龙年国际中心1-9#楼工程,我司承建4-9#楼,其中9#楼地下二层、地上28层,建筑总高度140米。基础形式为筏板基础,筏板厚度分别为2.8米、3.8米,核心筒厚度深达6.1米,混凝土浇筑总量近9000m³,初始预计72小时浇筑完毕。为啃下这块硬骨头,项目部组织技术、生产、安全、中建商砼单位相关人员对施工现场的砼输送泵的布置、布料机的安放位置、浇筑流向、每小时砼的供应量都做了充分的考虑,并进行了多次的讨论,不断优化浇筑方案,同时还考虑浇筑速度对砼的水化热温度控制进行了认真的计算,落实各项应急措施、方案,(如机械故障、停电等)。分公司领导组织参加砼浇筑的管理人员,召开方案落实及实施的总动员会议,明确各管理人员在砼浇筑时的责任,项目部组织劳务班组和浇筑人员进行了技术交底,让每个参与者都知道做什么、怎么做、注意什么、应急预案如何实施,本次浇筑于5月24日晚7:30开始,26日下午6点顺利结束。历时46.5小时,比计划完成时间提前近25小时。这是成都分公司进成都以来最大体量的筏板混凝土浇筑,整个施工过程有序保质保量完成。甲方、监理对此次混凝土浇筑给予了充分肯定,花样年郫县公司还专门奖励了项目部相关管理人员。此次浇筑不仅创商混单位成都公司历史体量之最、速度之最,也创成都花样年公司和中程公司成都分公司历史体量之最、施工速度之最。为完成本月5500万产值打下了坚实的基础。
